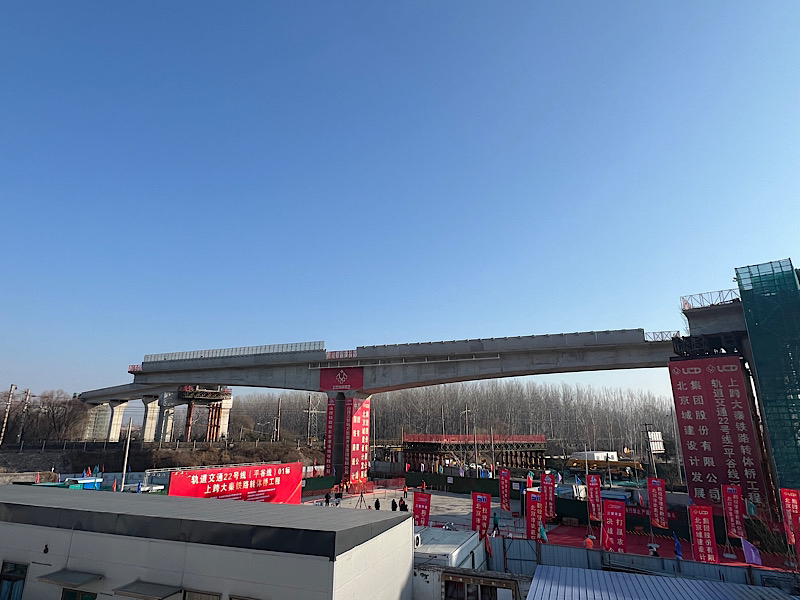

北京12月20日電,記者從北京市重大項目辦和京投軌道公司獲悉,12月20日上午,在北京軌道交通22號線(平谷線)馬坊站—馬昌營站高架區間(馬馬區間)施工現場,隨著現場總指揮一聲令下,120米跨度的橋梁上部結構在轉體動力系統牽引下開始順時針緩緩旋轉。歷經2小時的緊張作業,轉體橋梁旋轉72度后順利就位、精準銜接,實現空中的“華麗轉身”。這標志著22號線馬馬區間建設取得重大突破,為全線架梁施工奠定了堅實基礎。
22號線是北京首條跨省域的城市軌道交通線路,也是京津冀協同發展在城市軌道交通領域的示范線。線路全長約81.2公里,共設22座車站。線路西起朝陽區東大橋,東至平谷新城,途經北京市朝陽區、通州區,河北省三河市,北京市平谷區等地區,串聯了CBD核心區、定福莊組團、城市副中心、河北燕郊、平谷新城等重點功能區。
北京市重大項目辦軌道一處副處長楊承杉介紹,線路建成后,北三縣、平谷區將接入北京市城市軌道交通網,增強了城市副中心對河北省廊坊北三縣地區的輻射帶動作用,通過產業資源對接、服務功能拓展,助推區域產業轉型升級,京津冀空間布局以軌道交通為軸縱深發展,在推動中心城區功能疏解的同時推動京津冀區域協同發展。
據了解,22號線平谷段長約19.55公里,設置平谷站、農業創新港站、馬昌營站、馬坊站4座車站。其中,馬馬區間全長約10.3公里,是22號線平谷段實現貫通的關鍵節點,跨越大秦鐵路也是本區間施工最重要的控制性節點。大秦鐵路被譽為“中國重載第一路”,是我國重要的能源大通道,平均每12分鐘就會駛出一趟重載列車,馬馬區間施工需上跨大秦鐵路平谷—大石莊區間。
京投軌道快軌公司安全生產三部王部長介紹,為減少施工對大秦鐵路運輸?shù)挠绊?,在本次轉體之前,組織參建單位成立專題小組,開展多輪科技攻關,最終確定了“先建后轉”施工工藝,即先平行于大秦鐵路進行上部T構梁的澆筑施工,在T構梁施工完成后轉體72度,完成與主橋梁的最后對接,不僅提升了工程效率,也確保了施工安全。同時,在北京市重大項目辦的協調和相關單位的支持下,爭取到了大秦鐵路寶貴的2小時“空窗期”,為工程順利實施奠定了基礎。
記者了解到,本次轉體橋梁總長120米,轉體結構總重6000余噸。正式轉體工序必須在大秦鐵路封鎖停運的2小時“空窗期”內全部完成,可謂“分秒必爭”。
北京城建設計發展集團22號線01標項目經理賈經理介紹,大噸位、長跨度的橋梁轉體對施工精度要求高,現場作業機械多,這些都給項目現場管理和施工安全作業帶來極大挑戰。為工程順利推進,在正式轉體施工前,先行開展試轉。試轉過程中,用精密儀器測試采集牽引力、轉速、慣性力造成的移動距離等關鍵數據,為正式轉體提供參考;現場還安裝了全站儀和視頻監控,對整個轉體過程進行持續監測,確保轉體精確就位。
“橋梁轉體完成后,將轉入上下盤封固、合攏段澆筑、預應力張拉等后續工序及附屬工程施工階段,確保線路盡快具備架梁條件?!辟Z經理說。
據了解,22號線建設整體推進順利。目前,北京段車站主體結構完成53.5%,區間主體結構完成46%,8座車站實現結構封頂,5個區間實現貫通;河北段車站主體結構完成60%,區間主體結構完成38%,3座車站實現結構封頂,4個區間實現貫通。
